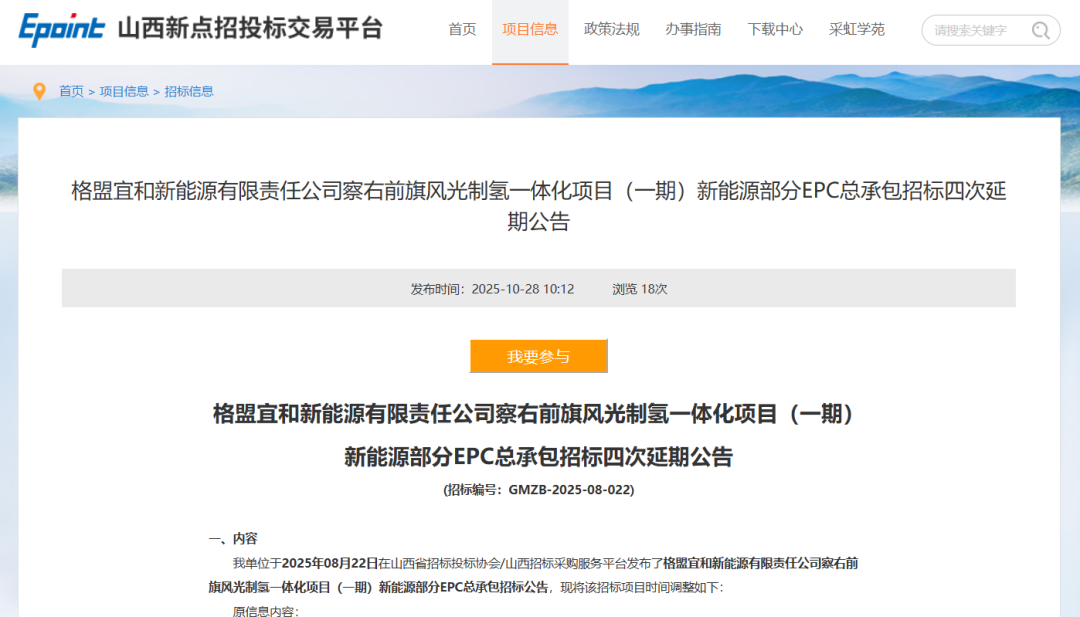

10月28日,格盟宜和新能源有限责任公司察右前旗风光制氢一体化项目(一期)新能源部分EPC总承包招标四次延期公告。

图:项目招标公告
据此前公开信息,该项目新能源部分EPC总承包已分别于9月11日,9月15日,10月9日发布延期公告。另外,该项目制氢部分成套设备采购招标也于9月26日被紧急叫停,原因是:项目废标需重新招标,但至今二次招标文件未最终确定。
此前发布的招标文件显示,格盟宜和新能源有限责任公司察右前旗风光制氢一体化项目,计划采用离网制氢方式,利用50MW风电制氢。
其中,新能源部分装机规模为50MW风电、安装8台6.25MW风电机组、电储能初步规模为5MW/20MWh等;制氢部分安装36套250Nm³/h PEM制氢成套设备(包括分离、纯化)、IGBT整流电源成套设备(包括电力变压器)、绿电制氢一体化调控平台等,额定产氢量 9000Nm³/h,最大产氢量为10800Nm³/h的水电解制氢装置。
天眼查信息显示,格盟宜和新能源有限责任公司隶属山西国际能源集团,为山西省国有资本运营公司。

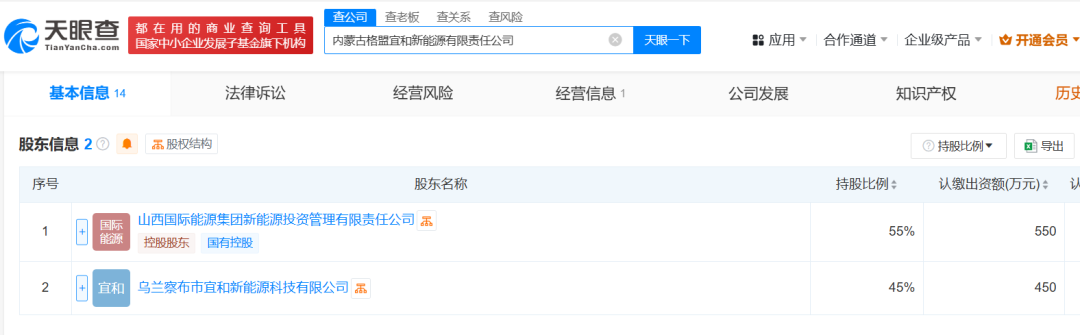

图:内蒙古格盟宜和新能源有限责任公司股权信息
图源:天眼查
