继达茂旗20万千瓦新能源制氢工程示范项目成功投产后,华电在达茂旗的又规模更大的绿氢项目正加速推进。
据中国华电集团电子商务平台消息,11月5日,内蒙古华电达茂旗首期100万千瓦风光制氢项目制氢站工程建设监理及风光电工程建设监理中标公示。

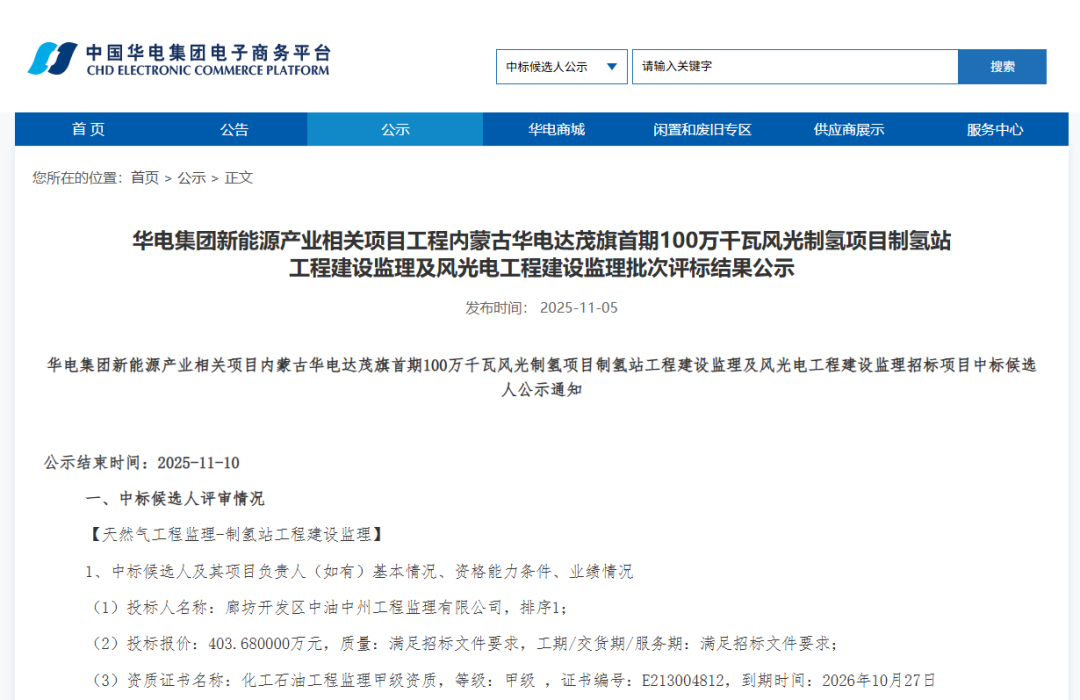

图:项目招标公告
公告显示,天然气工程监理-制氢站工程建设监理标段,第1中标候选人为廊坊开发区中油中州工程监理有限公司,投标报价403.680000万元;第2中标候选人为中建卓越建设管理有限公司,投标报价228.000000万元。
据此前公开信息,该项目于9月29日发布招标公告。项目位于内蒙古自治区包头市达茂旗,建设100万千瓦新能源发电,其中风电700MW,光伏300MW。建设88台1000Nm³/h电解水制氢装置及配套设备,装置年产氢气5.47亿Nm³。项目计划2025年11月15日开工,2026年10月26日前完工。
回顾该项目推进历程,2025年4月10日,内蒙古华电达茂旗首期100万千瓦风光制氢项目可行性研究报告编制服务招标公告。公告显示,项目首期建设风光电100万千瓦,其中风电70万千瓦、光伏30万千瓦,首期建设60套2000Nm³/h碱液电解槽,年产绿氢5万吨。
6月27日,内蒙古华电达茂旗风光制氢一体化项目获核准。核准文件显示,该项目总投资676453.16万元,新能源发电总装机容量1000MW,其中风电700MW,光伏300MW,建设126台1000Nm³/h电解水制氢装置及配套设备,装置年产氢气5.47亿Nm³;配置25台2000方氢气球罐,储氢能力65万Nm³; 配套建设1座220kV制氢总降站等设施设备。
从已公开信息来看,该项目电解槽配置方案历经两次重大调整。由可研招标阶段的“60套2000Nm³/h碱液电解槽”,到核准阶段调整为“126台1000Nm³/h电解水制氢装置”,再到制氢站招标阶段调整为“88台1000m /h电解水制氢装置”。
