据内蒙古自治区投资项目在线审批办事大厅消息,11月7日,乌兰察布10万吨/年风光制氢一体化项目(光伏发电部分)完成备案。

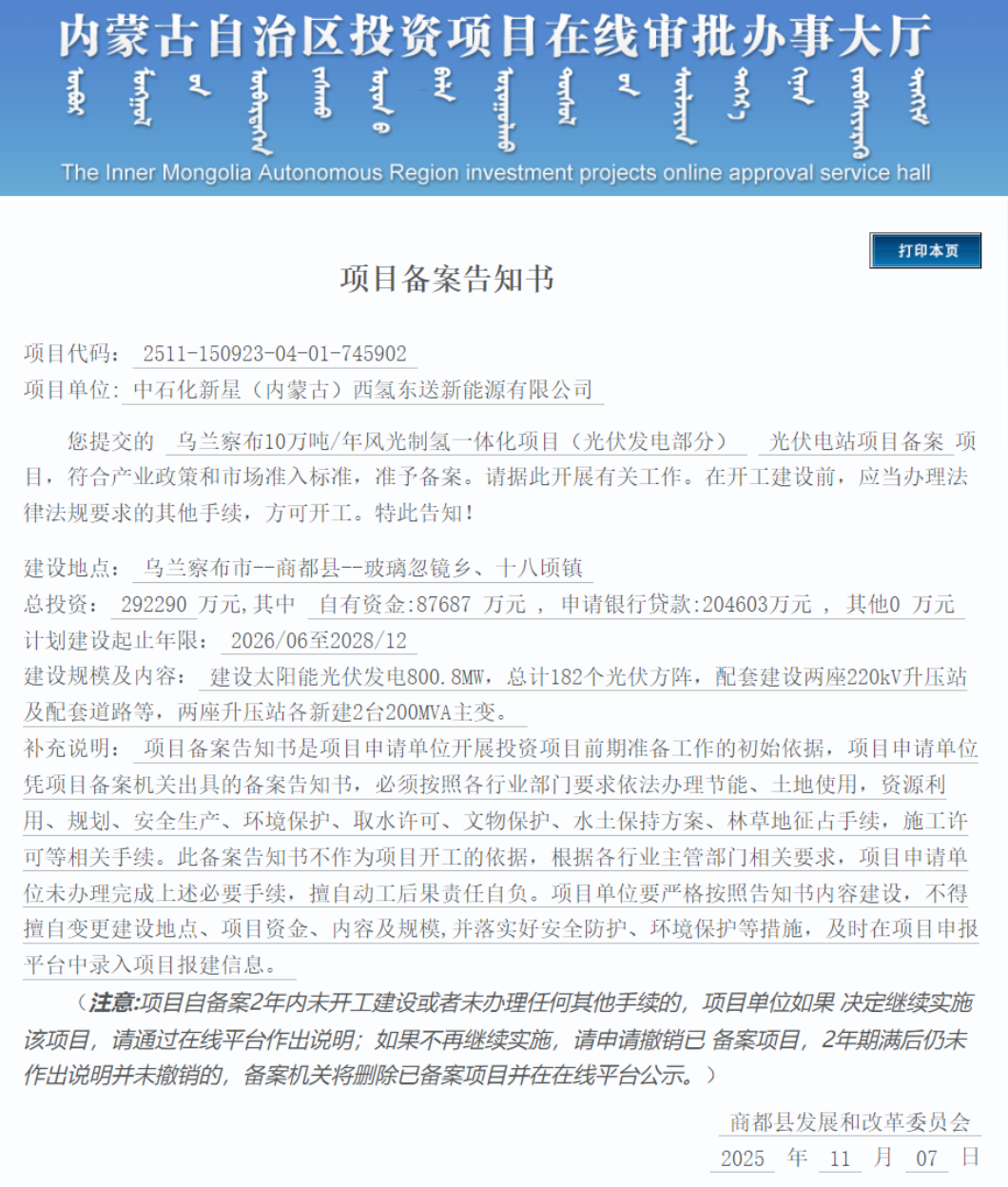

图:项目备案公告
公告显示,该项目申报单位为中石化新星(内蒙古)西氢东送新能源有限公司,建设地点:乌兰察布市商都县,总投资: 292290万元,计划建设起止年限: 2026/06至2028/12。
建设规模及内容: 建设太阳能光伏发电800.8MW,总计182个光伏方阵,配套建设两座220kV升压站及配套道路等,两座升压站各新建2台200MVA主变。
据此前公开信息,该项目也是中石化目前国内在建的最大规模绿氢项目。项目依托乌兰察布丰富的太阳能和风能资源生产绿氢,计划年供氢能力达到50万吨,其中一期工程年产绿氢10万吨。绿氢通过约1132公里长输管道送至燕山石化、天津石化、石家庄炼化,用于部分替代现有以天然气为原料生产的灰氢。
项目部分关键推进节点信息如下:
2023年12月,由于后续涉及项目主体变更等原因,中石化乌兰察布10万吨/年风光制氢一体化项目被内蒙古能源局宣布废止,后又于2023年12月25日重新申请能源指标。2024年1月,商都县发改委对乌兰察布10万吨/年风光制氢一体化项目(制氢厂部分)备案。
随后,该项目陆续启动了输氢管道及制氢厂部分招标工作。2024年4月,内蒙古乌兰察布至京津冀地区氢气输送管道示范工程环境影响评价工程相关招标;9月,乌兰察布10万吨/年风光制氢一体化项目(制氢厂部分)安全预评价、环境影响评价、气候可行性论证项目招标。
2025年5月,项目入选国家发改委第二批绿色低碳先进技术示范项目清单,明确采用碱性电解水技术、氢气管道输运技术,主要建设108套2000标准立方米/时制氢设备,配套建设1132千米长输管道。项目建成后,每年可生产绿氢10万吨,管道具备向京津冀地区每年输送绿氢50万吨的能力。
